邸名 FA邸
  場所 京都市右京区梅津
  完成 平成24年4月
  構造
  特徴 檜の八寸の通し柱を使った木造二階建て

5月26日(土) 27日(日)

現場見学会開催!

完全予約制です。

ご希望の方は

075-492-1483迄

ゆっくりじっくり お客様と

お話を

させていただきます。

※ご予約頂いたお客様には
電波時計をプレゼント

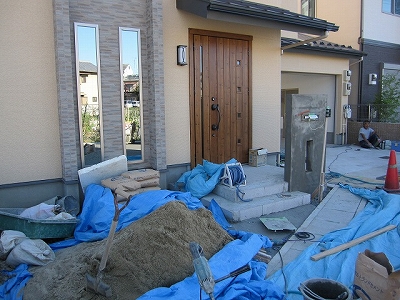

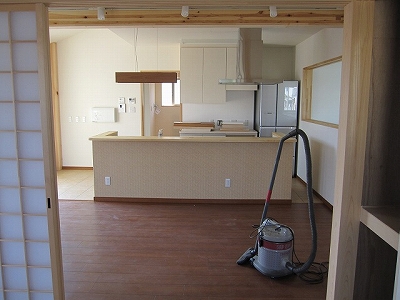

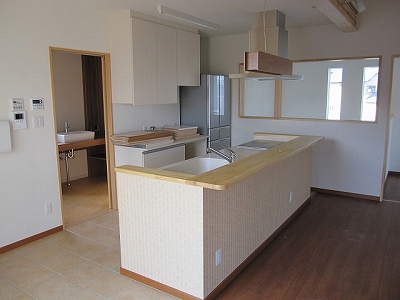

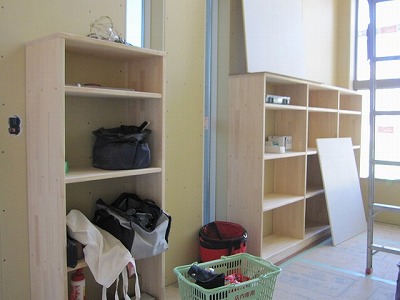

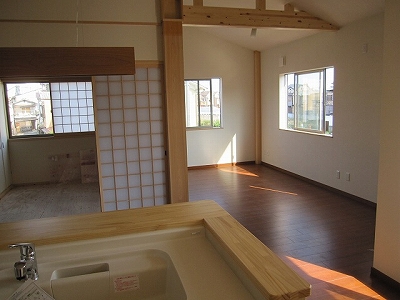

  ■外観
2012.05.14

梅津の現場の足場が取れました。

お家の全体の形が見えました。

26日(土)、27日(日)現場見学会とさせていただきます。

ご予約の方宜しくお願い致します。

お一人お一人のお客様と十分な時間を取り、

ご説明をさせていただきたいと考えております。

ご予約はこちら→075-492-1483

       ご予約を頂いた方に電波時計プレゼント!

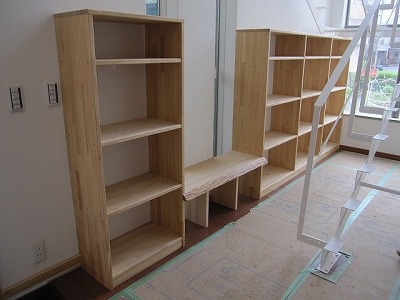

  ■塗装工事

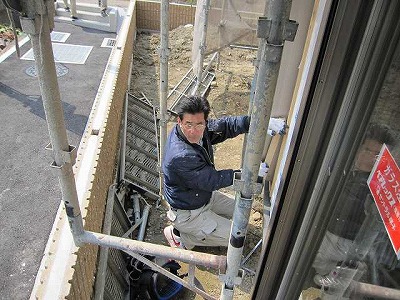

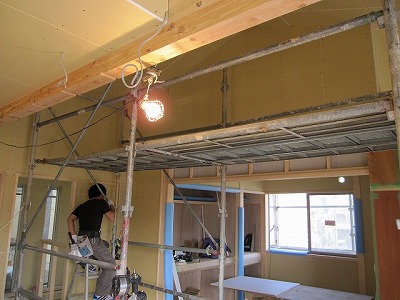

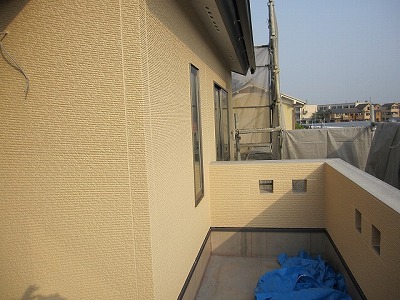

2012.05.07

塗装工事を行っています。

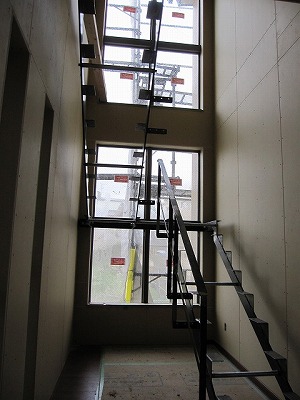

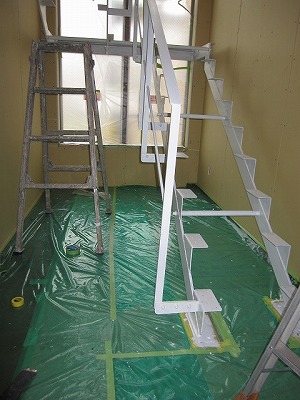

  ■階段

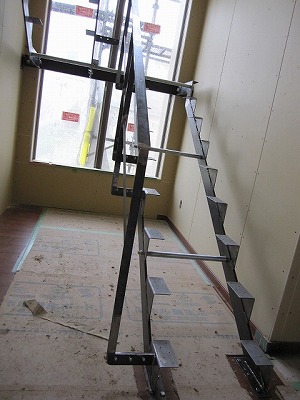

2012.05.04

  梅津の現場は階段の取り付けを行いました。 今回は鉄骨の部分のみですが、これから塗装をし、

踏み板を載せていきます。

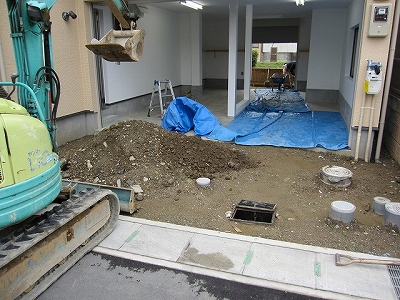

  ■駐車場と階段下
2012.04.28

  駐車場の天井が張り終わりました。 階段下の棚もイメージが見えてきました。

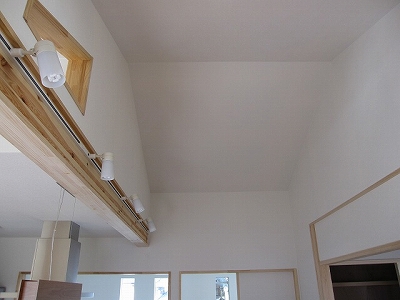

  ■2階の傾斜天井と外観
2012.04.25

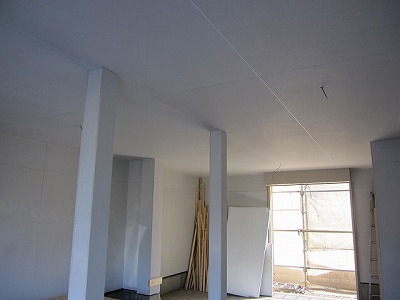

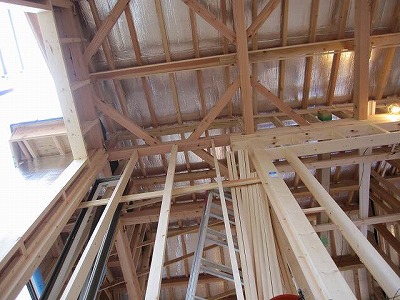

2階の傾斜天井が出来上がってきました。

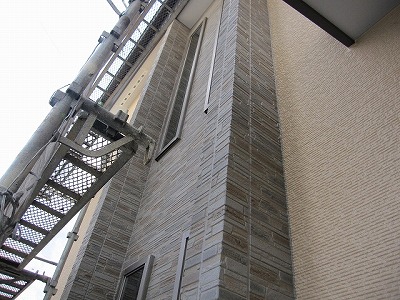

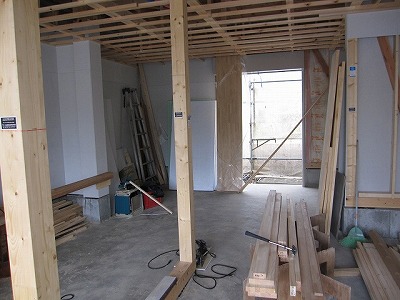

  ■サイディング&内部

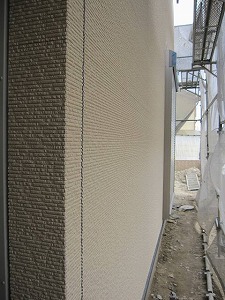

2012.04.22

    梅津の現場はサイディングが張り終わりました。

足場の隙間からしか見えませんが、なかなか良い仕上がりです。

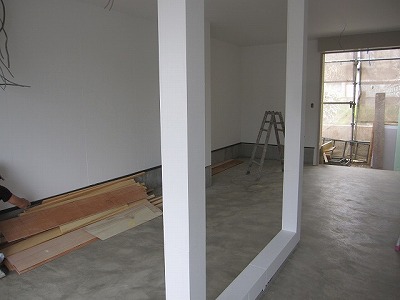

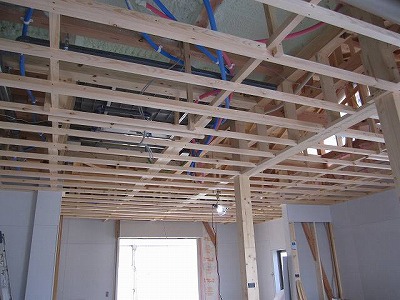

  ■ 内部工事…天井

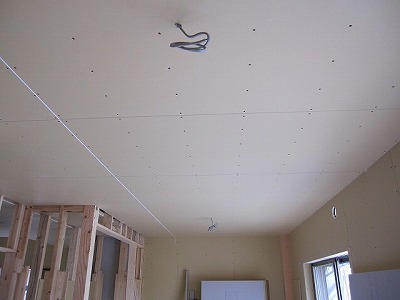

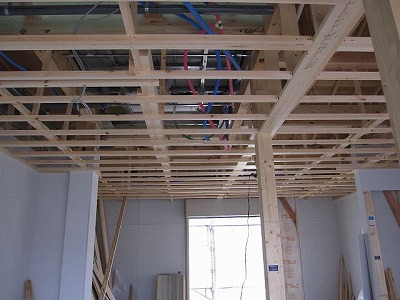

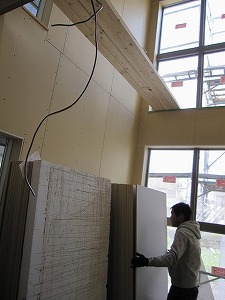

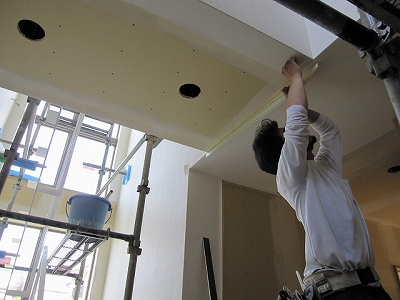

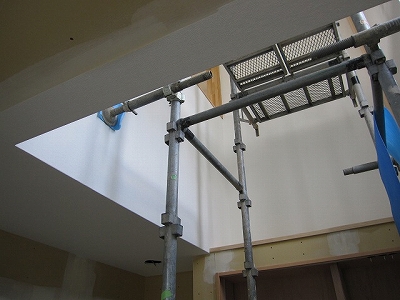

2012.04.16

    梅津の現場は天井ができてきました。

  ■ 内部とサイディング
2012.04.09

梅津の現場はサイディング

 工事が進んでおります。

  ■ 内部工事…天井の作成

2012.04.06

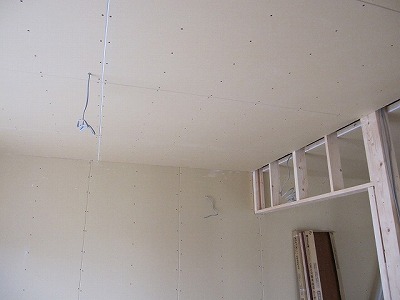

梅津の現場の石膏ボードの搬入です。

2階へ搬入しています。

結構腕力を使う仕事です。

  ■ 内部工事…天井の作成
2012.04.02

    梅津の現場は天井の作成に入っています。

  ■ 建枠施工&サイディング施工
2012.03.28

梅津の現場は建具枠の施工と

サイディングの施工工事が始っています。

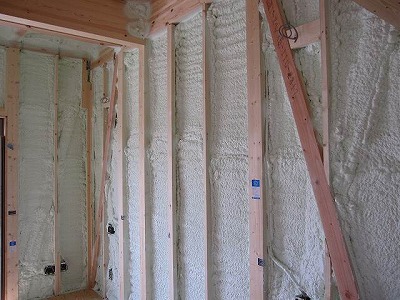

  ■ ウレタン吹付

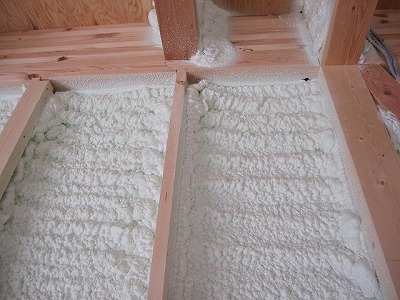

2012.03.20

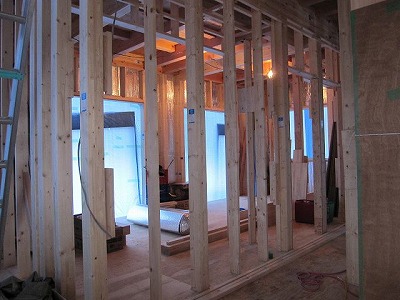

    梅津の現場はウレタンの吹き付けが終了しました。

これで、高気密、高断熱になります。

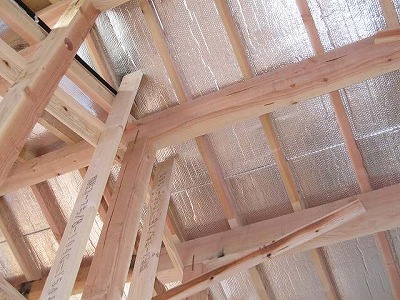

  ■ アルミ遮熱材
2012.03.09

梅津の現場は着実に進行中です。

建物が大きい為、進捗状況がつかみにくいですね。

現在アルミ遮熱材がよく見えます。

  ■遮熱材と中間検査
2012.03.07

    梅津の現場は遮熱材の貼り付けが終了しました。

中間検査も無事終了しました。

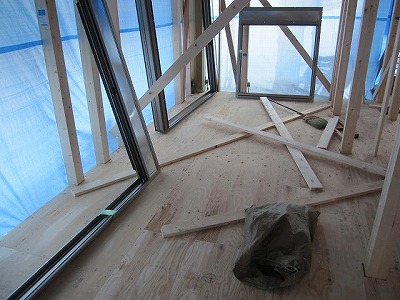

これからサッシの取り付けが始ります。

  ■1階の床張り
2012.02.28

    梅津の現場は1階の床が張り終わりました。

写真は屋根の上からの眺めを撮りました。

  ■ 遮熱材

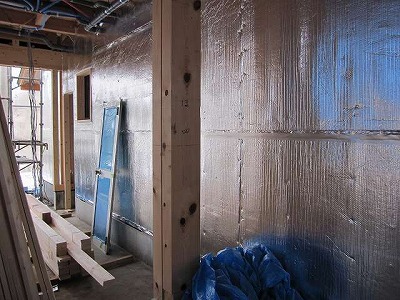

2012.02.24

梅津の現場の遮熱材です。

素材はアルミ箔で、放射熱の95パーセントを跳ね返します。

家全体を外側から遮熱材で覆い、

内側からウレタンの断熱材を吹き付けます。

2重の断熱効果により、冬暖かく、夏涼しい家が出来上がります。

当然光熱費も断然安くなります。

ちなみに我が家は本日暖房を全くつけておりません。

  ■上棟式

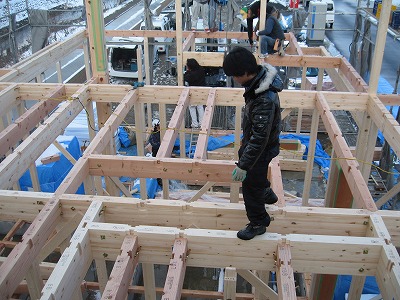

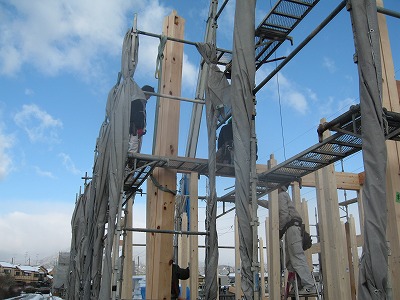

2012.02.18

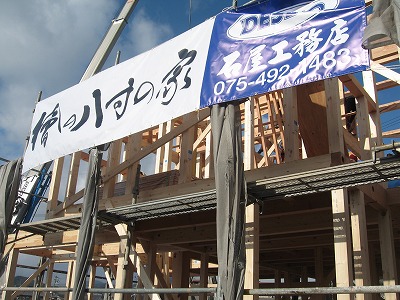

本日は棟上を行いました。

今日は今年初めての大雪。

我が家の周りは10cm程の雪が積もっており、
大丈夫かなと思いながら現場へ出向きましたが、
現場はそれ程たいした事も無く、予定通り棟上を行いました。
天気は、晴れたり時雨れたりで寒い中での工事となりましたが、
無事棟が上がりました。

  ■土台工事
2012.02.14

  土台敷きをして、後は棟上を待つのみです。

棟上は18日の土曜日の予定です。

明日から1週間は天気も良さそうなので安心です。

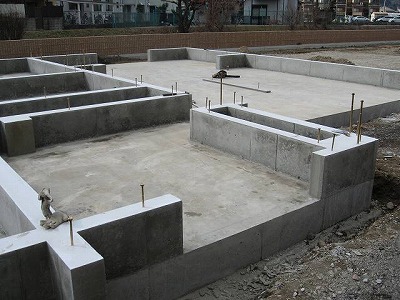

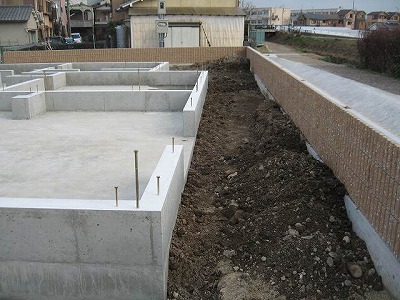

  ■基礎工事
2012.02.14

基礎の立ち上がりができました。

  ■基礎工事
2012.02.08

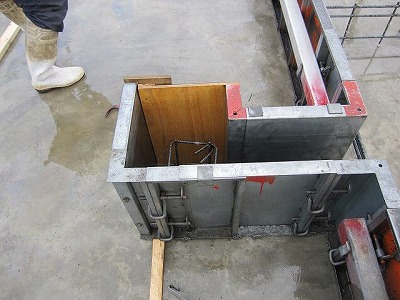

型枠の施工が始まりました。

順調に行けば明日、モルタル打ちの予定です。

  ■基礎工事
2012.02.07

ベースのコンクリート打ちが終わりました。

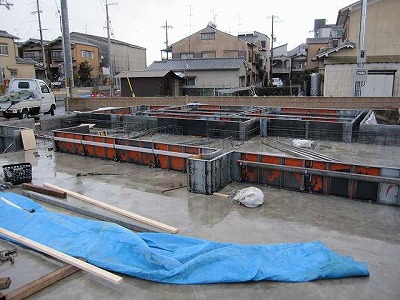

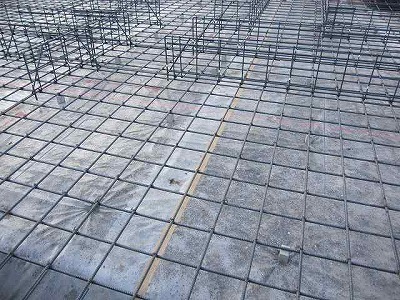

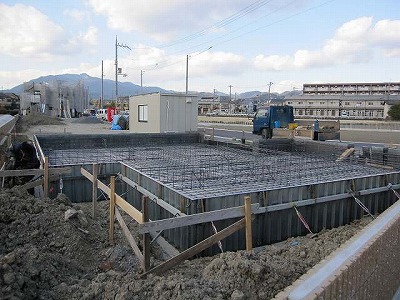

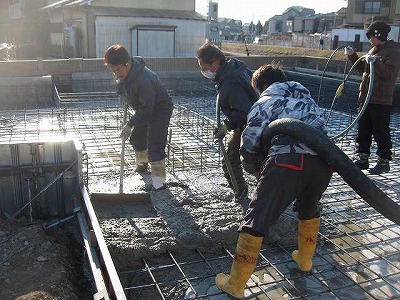

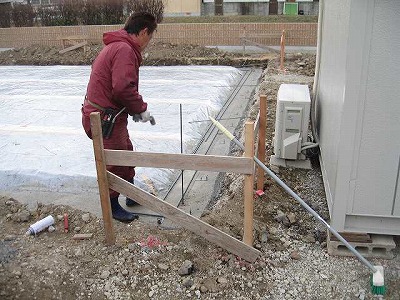

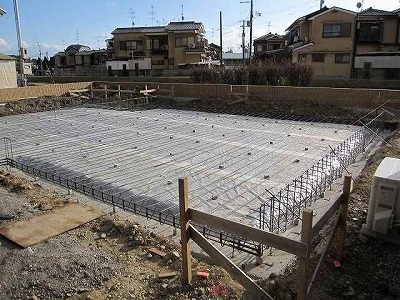

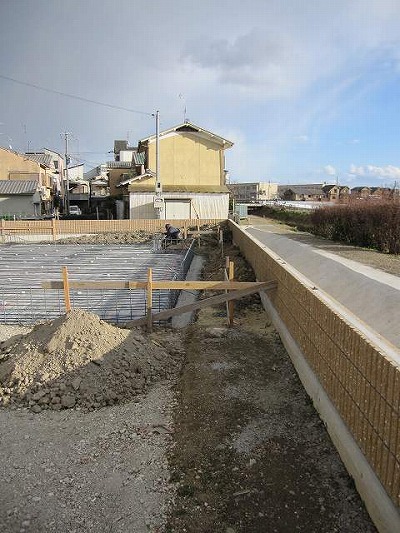

  ■配筋工事の完成
2012.02.03

配筋が本日終了しました。

明日は朝からベース打ちが始まります。

鉄筋の丁寧な仕事をご覧下さい。

  ■配筋工事の様子
2012.02.01

配筋が始まっています。 床面積が大きい為、

時間がかかっています。

  ■配筋工事の様子

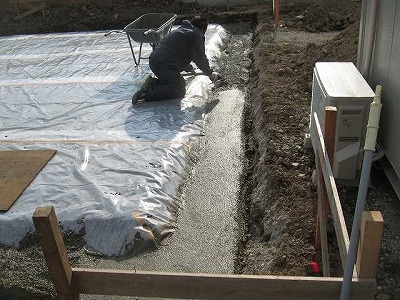

2012.01.31

現場は防湿シートの施工と捨てコンが終わり

配筋工事がが始まっています。

順調に行けば2月中旬に棟上の予定です。

  ■八寸の檜の刻みの完成
2012.01.31

檜の八寸の刻みが無事終了致しました。

  ■八寸の檜の刻み

2012.01.27

    八寸の檜の刻みが始まりました。

今回は8本の柱を使う事となります。

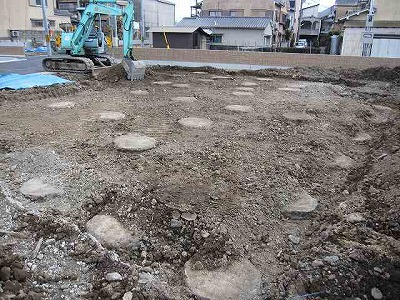

  ■基礎工事
2012.01.27

    現場では基礎工事が開始しております。

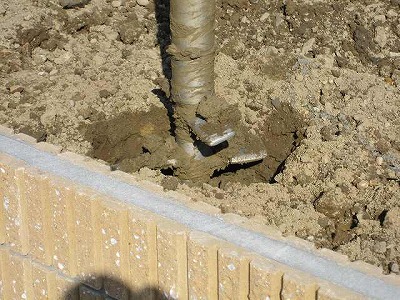

丸く見えているのが地盤改良の杭の頭です。

この上に基礎を載せていきます。

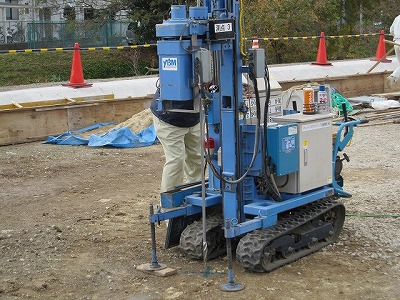

  ■地盤改良の工事
2012.01.13

杭工事が始まりました。

オーガで穴を掘り進めその中にコンクリートを流し込みます。

穴を掘ると同時にコンクリートの杭が出来上がる仕組みです。

今回は約50本の杭をうめます。

地盤の心配をせずに安心してお家を建てることができます。

  ■地鎮祭の様子
2012.01.11

  梅津の現場の地鎮祭です。 これから、梅津の現場が工事を開始いたします。

随時更新していきますので、お楽しみに。

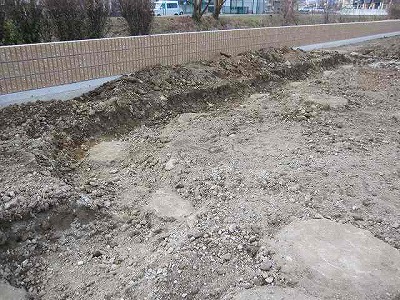

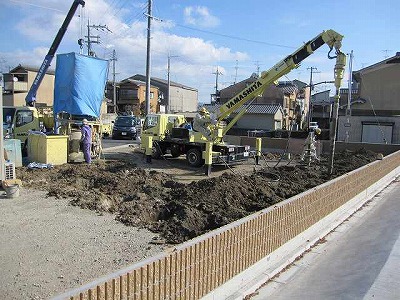

  ■建築前の境界の工事
2011.12.12

梅津の現場は境界の塀の工事を先に始めています。

本体工事の邪魔にならないように低い物ですが、

境界を明確にする為に行っています。

正式な着工は年明けとなります。

  ■建築前の地盤調査の様子
2011.12.05

  梅津の現場の地盤調査です。 川沿いの現場ですので、地盤はあまり期待できません。

結果を見て判断したいと思います。

  ■建築前の土地改良中の様子 4
2011.11.08

梅津の現場の造成工事が終了しました。

後は役所の検査を待つだけです。

合格すればようやく建築工事にかかれます。

  ■建築前の土地改良中の様子 3

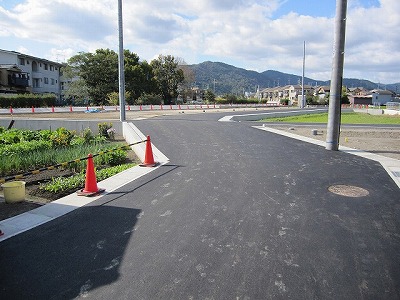

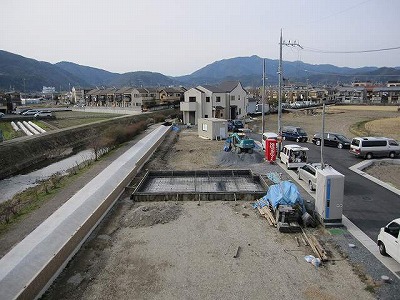

2011.11.01

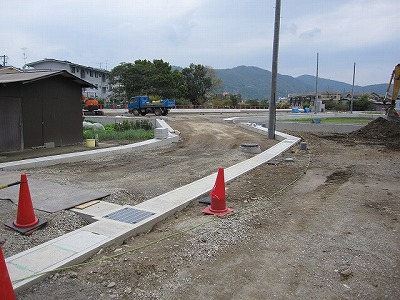

本日の梅津の現場は道路の整地作業でした。

アスファルト舗装を明日行いますので、見た目はこれで完成です。

これから役所の検査等がありますので、宅地として完了するのは

今月半ばになりそうです。

  ■建築前の土地改良中の様子 2
2011.10.25

梅津の現場も大分道路が出来て電柱の設置も始まっています。

住宅地らしい外観となってきました。

梅津の現場も仕上げの段階に入り、目だった工事はありません。

敷地が整地され段差が無くなっていたことが確認できました。

  ■建築前の土地改良中の様子 1

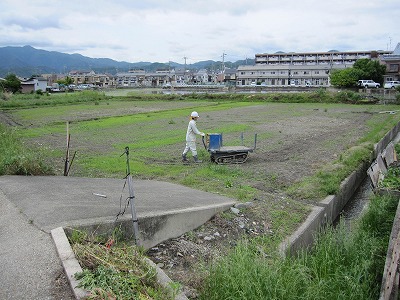

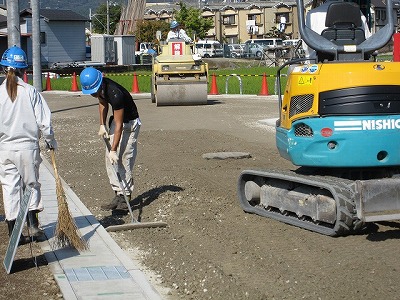

2011.10.04

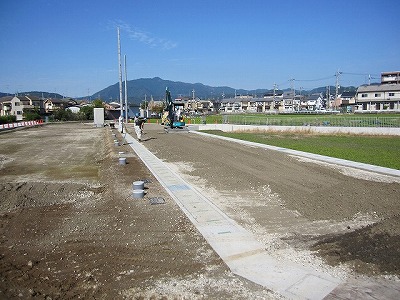

梅津の現場の造成工事です。

擁壁や枡が出来上がり、全体の形が見えてきました。

これから道路部分の舗装ができれば宅地の完成です。

着工は12月下旬となりそうです。
